Licencias urbanísticas - ¿Cuándo las necesitas de verdad?

2 de junio de 2026

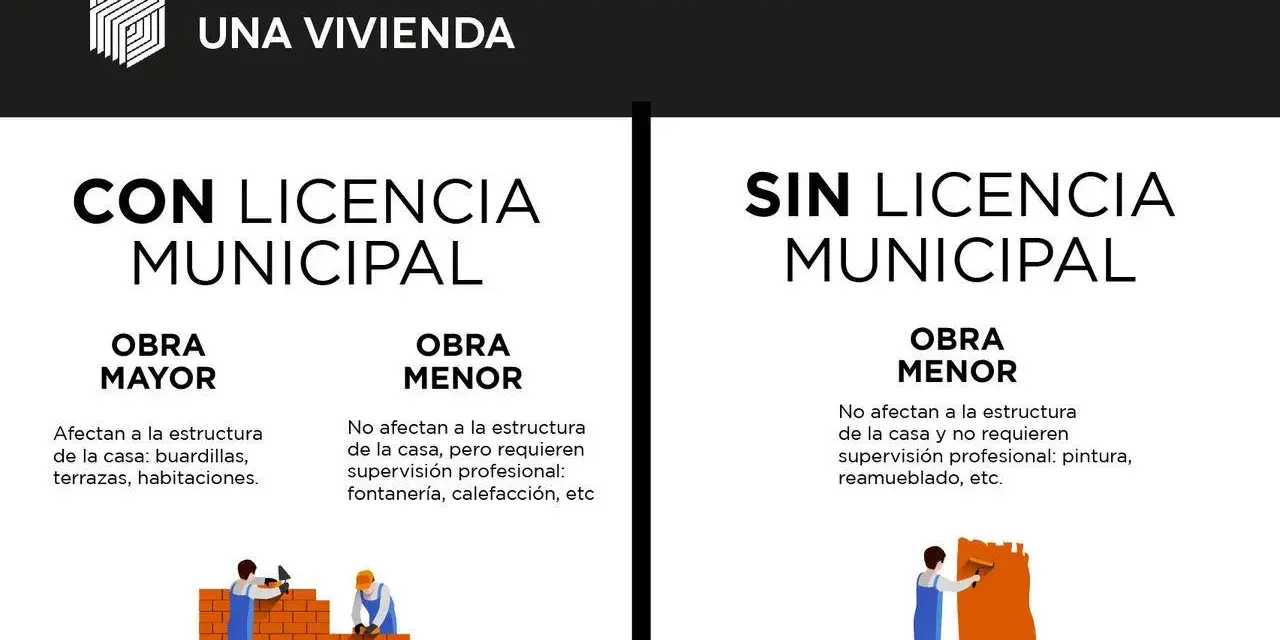

Guía sobre licencias urbanísticas para reformas: obras mayores con licencia municipal, obras menores con o sin licencia según el caso.

Índice

Una reforma mal encajada en urbanismo sale cara dos veces: por el retraso y por la regularización posterior. En España, las licencias urbanísticas conviven con la declaración responsable y la comunicación previa, así que la clave no es solo saber si hace falta permiso, sino identificar cuál corresponde a cada actuación, qué papeles exige y en qué momento se puede empezar. Aquí voy a ordenar ese mapa con criterio práctico, pensando tanto en obra nueva como en reformas de vivienda de alquiler, algo muy habitual en zonas como Teatinos.

Lo esencial para saber qué trámite pide cada obra

  • Si la actuación cambia estructura, volumen, uso, ocupación o protección, la licencia sigue siendo la vía más probable.
  • Las reformas menores y varias actuaciones de mantenimiento suelen ir por declaración responsable, pero solo si la ordenanza local lo permite.
  • La comunicación previa se usa para avisos y gestiones como el inicio de obra, cambios de titularidad o prórrogas.
  • El expediente no se resume en un papel: suele incluir memoria o proyecto, planos, presupuesto y, a veces, informes sectoriales.
  • El ICIO es municipal y no puede superar el 4% de la base imponible; las tasas y honorarios técnicos dependen del ayuntamiento y del alcance real de la obra.
  • En Málaga, como referencia útil, la ordenanza municipal sitúa la resolución general de licencia en un máximo de 3 meses, con posibles suspensiones por subsanaciones o informes.

Qué son las licencias urbanísticas y cuándo de verdad hacen falta

Yo separo este tema en dos preguntas simples: qué cambia físicamente en el inmueble y qué dice la norma aplicable sobre ese cambio. La licencia es una autorización previa que revisa la conformidad de la actuación con el planeamiento, mientras que la declaración responsable funciona como una asunción de responsabilidad del interesado, con control posterior de la Administración.

La expresión obra mayor sigue circulando mucho, pero a mí me parece más una pista que una respuesta jurídica cerrada. Lo importante es si la intervención afecta a la estructura, a la envolvente, al uso, a la volumetría, a la división del inmueble o a un régimen de protección especial; cuando eso ocurre, la vía ligera deja de ser suficiente.

En la práctica, el permiso correcto depende del municipio, de la comunidad autónoma y del estado del edificio. Por eso me gusta empezar por la norma local y no por la intuición del contratista: la intuición sirve para presupuestar, no para blindar una obra. Con ese marco claro, la pregunta siguiente es qué actuaciones suelen ir por cada vía.

Qué obras suelen exigir licencia y cuáles pueden ir por declaración responsable

La frontera ya no es tan rígida como hace unos años. En Andalucía, por ejemplo, la normativa autonómica ha desplazado muchas actuaciones hacia la declaración responsable o la comunicación previa, pero eso no significa que todo se pueda hacer sin autorización previa ni que la licencia haya desaparecido.

Vía Cuándo suele aplicarse Cuándo puedes empezar Riesgo si eliges mal
Licencia urbanística Nueva planta, ampliación, cambio de uso, estructura, fachada, volumen, segregaciones y edificios protegidos. Tras la resolución o, en su caso, tras el silencio que admita la norma y la ordenanza local. Paralización, sanción y obligación de restituir lo ejecutado.
Declaración responsable Obras sencillas sin proyecto complejo, reformas interiores, mantenimiento, eficiencia energética y algunos supuestos de ocupación o cambio de uso cuando la norma local lo permite. Normalmente desde la presentación, si la documentación está completa. Si el acto no encaja, la obra queda sin cobertura y puede ser objeto de disciplina urbanística.
Comunicación previa Inicio de obras, cambio de titularidad y prórrogas, entre otros actos de aviso. Desde la comunicación, sin esperar una autorización completa. Sirve solo para lo que dice la norma; no sustituye una licencia.

Yo me fijo en cinco señales antes de decidir la vía: si toca estructura, si afecta a fachada o cubierta, si cambia el número de viviendas o el uso, si el edificio está protegido y si el inmueble es regular o irregular. Si la respuesta es sí en cualquiera de los tres primeros puntos, dejo de pensar en reforma menor y paso a pensar en expediente serio.

En Málaga, además, la sede municipal deja bastante claro que un edificio regular suele poder tramitar actuaciones por declaración responsable, salvo supuestos de protección, aumento de viviendas o alteración de altura, ocupación o edificabilidad. Esa diferencia es importante porque evita el error más frecuente: asumir que una reforma interior siempre puede ir por la vía rápida. Y precisamente por eso merece la pena ver ahora qué te van a pedir sobre la mesa.

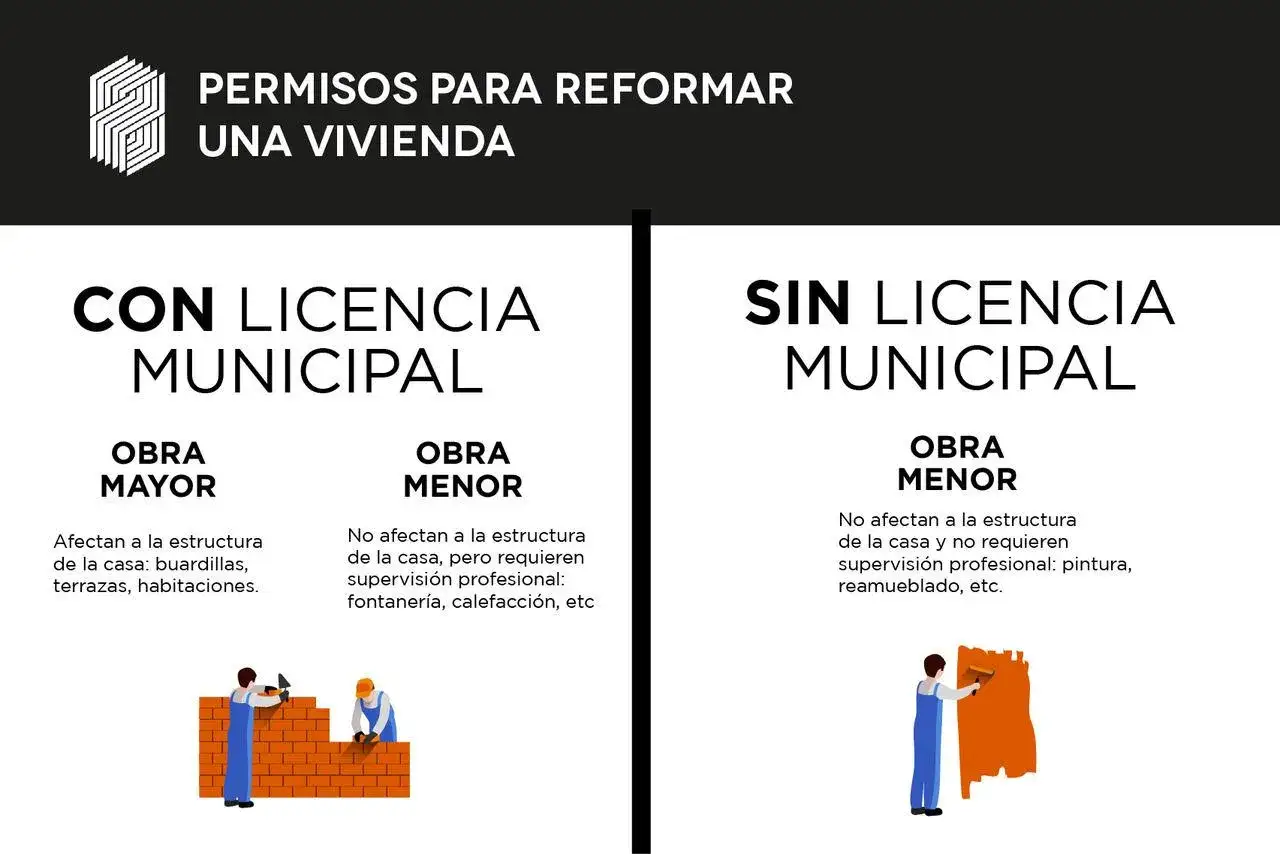

Infografía sobre permisos para reformar una vivienda, diferenciando entre obras con y sin licencias urbanísticas. Muestra ejemplos de obras mayores y menores.

Qué documentación te van a pedir y cómo preparar el expediente

La documentación cambia mucho de un ayuntamiento a otro, pero el expediente serio casi siempre se parece. Yo lo divido en tres capas: identificación del solicitante, justificación técnica de la actuación y autorizaciones externas si el inmueble está afectado por otro régimen jurídico.

Proyecto básico y proyecto de ejecución no cumplen la misma función. El primero describe la solución general y encaja la obra con el planeamiento; el segundo baja al detalle constructivo y es el que de verdad permite coordinar la obra sin improvisaciones.

  • Identificación del solicitante o representante. No basta con querer hacer la obra; hace falta acreditar quién la impulsa y con qué capacidad actúa.
  • Descripción técnica de la actuación. Memoria, planos y presupuesto deben explicar qué cambia exactamente, no solo qué se pretende “mejorar”.
  • Documentación gráfica. Plano de estado actual, propuesta y, cuando procede, detalles de estructura, instalaciones o acabados.
  • Presupuesto desglosado. Suele ser la base para tasas e impuestos, así que conviene que sea realista y no una cifra redonda inventada.
  • Autorizaciones sectoriales. Patrimonio, carreteras, costas, arqueología, medio ambiente o comunidad de propietarios, según el caso.
  • Documentación final. Certificado final de obra, declaración de ocupación o utilización y otros documentos de cierre cuando la actuación lo exige.

En Málaga, la ordenanza municipal reciente ordena el expediente en tres fases muy útiles: solicitud, eficacia y finalización. Esa lógica me parece sana incluso fuera de la ciudad, porque separa lo que necesitas para pedir, lo que debes aportar para empezar y lo que te van a exigir al cerrar la obra y poner el inmueble en uso. Con eso preparado, el siguiente cuello de botella suele ser el tiempo y el dinero.

Cuánto tardan y cuánto cuesta mover el permiso

En costes, yo no miraría solo el presupuesto del contratista. El expediente puede incorporar tasa municipal, ICIO, honorarios técnicos y, en algunos casos, informes o autorizaciones adicionales que tienen su propio coste indirecto en tiempo y trabajo.

Concepto Qué cubre Regla útil
Tasa municipal Tramitación administrativa. Varía por ayuntamiento; no hay una cifra única estatal.
ICIO Impuesto sobre construcciones, instalaciones y obras. Lo fija cada municipio y no puede superar el 4% de la base imponible.
Honorarios técnicos Proyecto, dirección de obra, certificados y mediciones. Dependen del tamaño y complejidad de la actuación.
Informes sectoriales Patrimonio, carreteras, costas, arqueología o medio ambiente. Solo aparecen cuando la obra está afectada por ese régimen.

En plazos, la diferencia entre una obra bien preparada y una mal preparada es enorme. Como referencia práctica, en Málaga la licencia ordinaria se resuelve en un máximo de 3 meses desde la entrada de la documentación completa, aunque ese reloj se suspende si hay que subsanar, pedir informes o esperar autorizaciones preceptivas. En cambio, una declaración responsable puede habilitar el inicio de forma inmediata, pero sigue sometida a verificación posterior, así que no conviene confundir rapidez con inmunidad.

Yo nunca planifico una reforma contando con que el silencio administrativo arreglará un expediente mal armado. Si la documentación está incompleta o la actuación no encaja en la vía elegida, lo barato al principio suele salir caro después. Esa es la razón por la que los errores de base pesan más que una tasa algo más alta.

Los errores que más complican una reforma

Los tropiezos se repiten más de lo que parece. En casi todos los expedientes problemáticos aparece una mezcla de prisa, mala interpretación del trámite y falta de revisión técnica antes de empezar.

  • Empezar la obra sin título habilitante. Un par de semanas ganadas pueden convertirse en meses perdidos si luego toca legalizar.
  • Confundir una declaración responsable con una carta blanca. Presentarla no elimina la inspección posterior ni la obligación de cumplir la norma.
  • Pasar por alto la protección del edificio o la zona. En inmuebles sensibles, incluso actuaciones pequeñas cambian de régimen.
  • No pedir prórroga a tiempo. Si caduca el plazo de inicio o ejecución, a menudo la salida es volver a empezar.
  • Modificar la obra sin reflejarlo. Un cambio aparentemente pequeño puede obligar a una nueva licencia o a una nueva declaración.
  • Olvidar el cierre administrativo. Sin certificado final y, cuando procede, ocupación o utilización, la obra queda incompleta en términos legales.

Si el inmueble es irregular o no acredita bien su legalidad, el listón sube todavía más. En la práctica, eso significa que la Administración suele exigir más control y que no conviene proyectar la reforma como si el expediente fuera automático. El siguiente paso lógico es aterrizarlo en un caso muy habitual en Málaga: la vivienda para estudiantes.

Qué revisar si la obra es para un piso de estudiantes en Teatinos

En un piso de estudiantes, la tentación suele ser hacer una reforma rápida para subir la renta y volver al mercado cuanto antes. Yo sería más prudente: cambiar cocina y baños, redistribuir habitaciones, cerrar una terraza o abrir un hueco nuevo puede parecer una mejora comercial, pero urbanísticamente no siempre es inocuo.

  • Redistribuir para ganar un dormitorio. Si aumentas el número de viviendas o alteras ocupación o edificabilidad, ya no estás ante una reforma ligera.
  • Modificar fachada, carpinterías o cerramientos. Aunque parezca menor, puede afectar a elementos comunes o a la imagen del edificio.
  • Actualizar instalaciones. El cambio de climatización, ventilación o saneamiento puede exigir proyecto si la intervención es relevante.
  • Trabajar en edificios protegidos. Aquí la licencia suele ser la vía segura, incluso para actuaciones que en otro inmueble irían por declaración responsable.
  • Regularizar antes de alquilar. Un piso muy rentable en el mercado puede quedar bloqueado si la distribución final no coincide con la situación autorizada.

En Andalucía, la norma autonómica ya desplaza muchas actuaciones hacia declaración responsable o comunicación previa, pero eso no significa que todo valga. Si la vivienda es regular, muchas reformas interiores pueden tramitarse por una vía más ágil; si es protegida, si cambias el número de unidades o si tocas parámetros urbanísticos esenciales, necesitas volver al esquema duro de control. En una zona como Teatinos, donde el mercado del alquiler se mueve rápido, ese matiz marca la diferencia entre una puesta en mercado limpia y un problema administrativo que se arrastra meses.

La comprobación final que evita parones y sanciones

Antes de firmar un presupuesto, yo haría una última criba muy simple: comprobar si la obra toca estructura, volumen, uso, ocupación o protección; revisar la ordenanza municipal aplicable; y decidir si el trámite correcto es licencia, declaración responsable o comunicación previa. Si además hay comunidad, patrimonio o informes sectoriales, esos frentes deben resolverse antes de meter maquinaria.

  • Verifica el estado jurídico del inmueble.
  • Pide al técnico que traduzca la obra a un título habilitante concreto.
  • No empieces hasta tener clara la vía y la documentación.
  • Guarda el expediente completo, porque luego sirve para vender, alquilar o defender la obra ante una inspección.

Si me quedo con una sola idea, es esta: en urbanismo casi nunca compensa improvisar. El permiso bien elegido ahorra tiempo, evita sanciones y, sobre todo, impide que una mejora pensada para ganar valor termine generando un problema administrativo mucho más caro.

Preguntas frecuentes

La licencia es una autorización previa para obras que afectan estructura, volumen o uso. La declaración responsable permite iniciar obras menores asumiendo conformidad, con control posterior. La comunicación previa es un aviso para actos como inicio de obra o cambios de titularidad, sin requerir autorización expresa.

Una obra se considera "mayor" si afecta la estructura, envolvente, uso, volumetría, división del inmueble o si el edificio está bajo protección especial. En estos casos, la licencia es la vía más probable, ya que implica un impacto significativo en el inmueble o su entorno.

Generalmente se requiere identificación del solicitante, una descripción técnica detallada (memoria, planos, presupuesto), documentación gráfica (estado actual y propuesta) y, si aplica, autorizaciones sectoriales (patrimonio, medio ambiente, etc.). Un proyecto básico y de ejecución son clave.

Los plazos varían por ayuntamiento; en Málaga, una licencia ordinaria puede tardar hasta 3 meses. Los costes incluyen tasas municipales, el ICIO (Impuesto sobre Construcciones, Instalaciones y Obras, hasta 4% del presupuesto), honorarios técnicos y posibles costes de informes sectoriales. La preparación adecuada agiliza el proceso.

Empezar sin el título habilitante, confundir la declaración responsable con "carta blanca", ignorar la protección del edificio, no pedir prórrogas a tiempo, modificar la obra sin reflejarlo en el expediente o no cerrar administrativamente la obra son errores frecuentes que causan retrasos y sanciones.

Calificar artículo

Calificación: 0.00 Número de votos: 0

Etiquetas:

licencias urbanisticas licencias urbanísticas declaración responsable obras

Compartir artículo

Vera Esquibel

Vera Esquibel

Soy Vera Esquibel, una analista de la industria con más de diez años de experiencia en el ámbito de la gestión, alquiler y hogar inmobiliario. A lo largo de mi carrera, he profundizado en las dinámicas del mercado inmobiliario, lo que me ha permitido desarrollar un conocimiento especializado en tendencias de alquiler y estrategias de gestión de propiedades. Mi enfoque se centra en simplificar datos complejos y proporcionar un análisis objetivo, asegurando que la información que comparto sea accesible y comprensible para todos. Estoy comprometida con la misión de ofrecer contenido preciso y actualizado, que no solo informe, sino que también empodere a los lectores en sus decisiones relacionadas con el alquiler y la gestión de viviendas. A través de mis escritos, busco fomentar una comprensión más clara del sector inmobiliario, ayudando a mis lectores a navegar por este campo con confianza y seguridad.

Escribe un comentario
